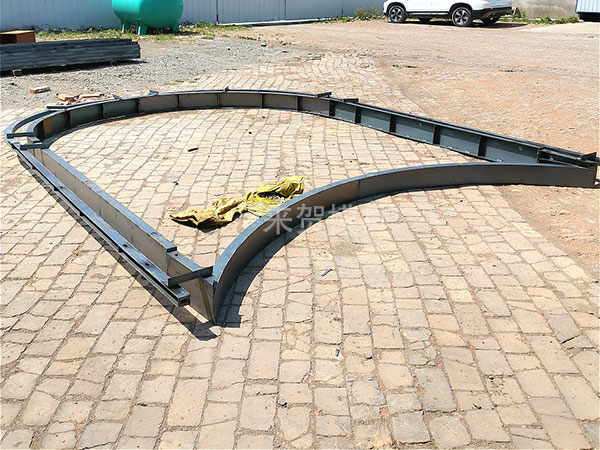

1.拱形骨架护坡模具施工的技术准备
组织工程部、实验室、测量队、作业队等有关人员进行熟悉边坡拱形骨架护坡模具设计图纸以及拱形骨架护坡模具施工技术规范要求,并认真组织学习施工方案及工艺要求,质量检测标准及质量操作要点,材料质量要求及检测方式频率等。
2.拱形骨架护坡模具施工现场准备
根据拱形骨架护坡模具施工现场清理坡面,因本标段路基填料为砂砾,考虑到护坡拱形骨架内培植草土25 cm,故要求坡面超刷设计线20 cm,修整坡面填补坑凹,保持坡面平顺,做好临时排水设施。
3.拱形骨架护坡模具测量准备
测量队根据拱形骨架护坡模具的设计图纸要求分段放样,确定路基边坡坡率、边坡上、下线,注意边坡坡脚处的放样,保证路基纵、横向线形的顺畅与边坡整体性的圆顺性。
4.拱形骨架护坡模具实验准备
按设计文件要求路基边坡脚墙采用C15混凝土进行现浇。实验室进行C15混凝土配合比实验,依据混凝土试件,确定理论配合比;基础及主、次骨架采用M7.5 的砂浆进行浆砌,实验室进行砂浆配合比实验,依据砂浆试件,确定理论配合比。

以下相关文章是否符合您的胃口
- 120米超高混凝土风电塔筒模具:施工、监测全解析(附实际工程案例) 现在市面上的风电塔筒模具,主流是纯钢材质或者钢混组合的。而超高型混凝土风电塔筒模具是种新结构,它有个很大的好处——能让风力发电机发更多电,还能减少后期维护的花费,所以最近几年发展特别快,用得也越来越广。这篇文章就结合新疆哈密某个风电场的实际工程,讲讲这种超高混凝土风电塔筒模具“体内预应力”的施工方法和监测技术,给类似的工程做个参考。 随着风力发电技术越来越先进,风能作为靠谱的清洁能源,一直是国家重点推广的。对风力发电机来说,用超高型混凝土塔筒模具这种新结构,不仅能提高整机的发电量,建的时候和后期维护的成本也能降下来。 这种塔筒模具在承受风吹等外部力量之前,会先给内部的预应力束“拉紧”,这样做能让塔筒整体更结实,抗风能力更强,还能减少风机运行时塔筒出现的疲劳损耗,延长使用寿命。下面就结合实际工程,详细说说120米高的混凝土风电塔筒模具,在预应力施工和监测方面的具体做法。 新疆哈密这个风电场,一共用了100台混凝土风电塔筒模具。这些塔筒排列得很有规律,行与行之间大概隔260米,排与排之间更远,差不多1.6公里。每座塔筒都有120米高,分成了30段来做,每段大约4米,段与段之间靠“体内预应力”连接固定。 单座塔筒里有40组预应力索,每组都是由4根直径15.2毫米的钢绞线组成,这些钢绞线穿在直径60毫米的金属波纹管里。为了监测预应力索的受力情况,在浇筑每一段塔筒的时候,都会提前装好“磁通量传感器”,一座塔筒上总共装20个监测点。 有几个施工细节必须盯紧:预应力索拉好之后,7天内一定要完成灌浆作业。灌浆前得把多余的钢绞线切掉,但要注意,钢绞线留在固定夹片外面的长度,至少得有40毫米,不能太短。 下面说说灌浆用的设备、材料和具体工艺。设备方面,主要用高速搅拌机和柱塞式灌浆泵这两种。材料配比得严格按设计要求来,把灌浆料和水按比例倒进搅拌罐,搅得均匀后,打开罐上的阀门,让浆体先经过网筛过滤,再流进储浆罐里——这样能保证灌浆的时候不会断料。还有个关键时间点,从浆体拌好到灌完,不能超过40分钟,不然浆体性质会变,影响效果。
- 风电塔筒模具:工程质量咋把控?
- 风电商业化发展关键:风电塔筒模具焊接质量控制策略
- 风电塔筒模具的主要技术指标说明
- 甘天地二期非常规风电塔筒模具制造质量控制及来贺模具厂技术优势



客服
