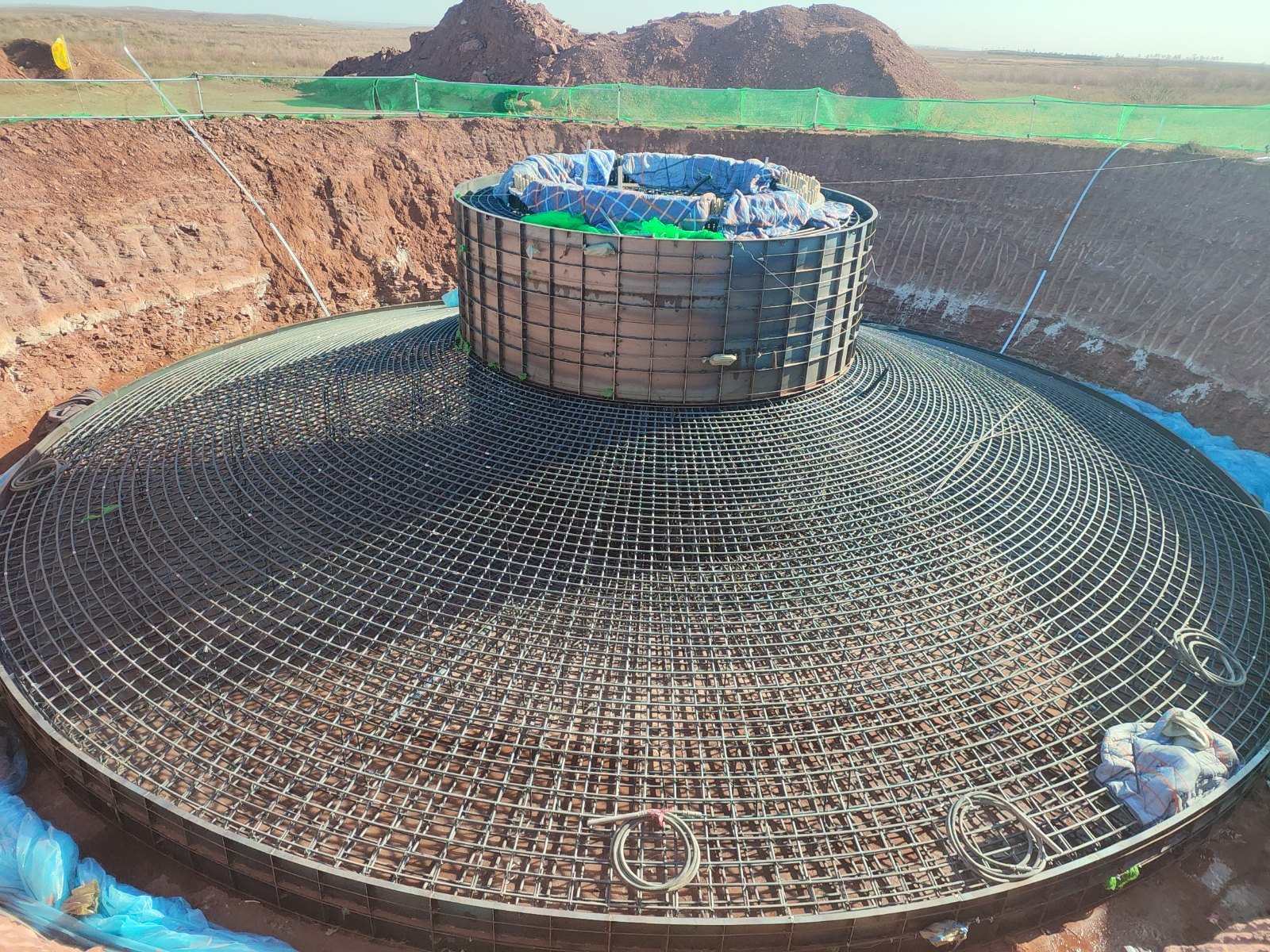

现浇风电基础钢模板施工过程中,应该安排专人对混凝土的温度进行测量, 在布设测温点时,应该建相邻测温点的间距控制为5m,测温孔的深度为基础厚度的1/2,依照编号来对测温孔的测量结果进行记录。现浇风电基础钢模板应该在混凝土中掺加防冻剂,强度没有达到4N/mm前,应该每2h测量一次温度,之后则应该6h测量一次温度。温度测量过程中,应该将温度表与外部环境隔离,确保现浇风电基础钢模板停留在测温孔内的时间不低于3min。在混凝土施工过程中,每24h至少需要对外部环境温度进行4次测量,同时需要测量最高温度和最低温度,对于混凝土的出罐温度、浇筑温度、入模温度,要求每一个工作班组至少需要测量 4次。参考现浇风电基础钢模板施工现场的混凝土温度测量数据,施工人员需要确定好混凝土保温的具体时间,若混凝土表面温度与环境温度的差大于 15℃,应该对其进行保温养护,常规保温条件下,混凝土养护的时间不能少于7d,一些关键节点更是应该加强保护工作。如果在混凝土没有达到临界受冻强度前,需要移动暖棚进行下一道工序的施工,则必须在暖棚移动前,就混凝土外露模板进行覆盖保温。
